Вложенный PM

Старый способ ведения личных сообщений

Раньше, если у вас было несколько циклов PM для данной единицы оборудования, которое приземлялось в один и тот же день, вам пришлось бы создать несколько триггеров запланированного обслуживания в CMMS для обработки кумулятивных задач. Например, если вашему оборудованию требуется ежемесячный PM для замены масла и ежегодный PM для замены масла и воздушного фильтра, вам пришлось бы создать 2 элемента планового обслуживания, а затем выровнять их так, чтобы они срабатывали в один и тот же день. Это привело бы к созданию двух заказов на работу, что добавило бы к вашей документации. Эта стратегия отлично работает, когда у вас всего несколько активов или задач, но быстро становится очень сложной при работе с большим количеством активов.

Что такое вложенный PM?

Fiix рада представить нашу новую функцию вложенных PM, которая позволяет группировать PM разной длины и сложности, когда они должны произойти одновременно. Собирая PM вместе, вам нужно управлять только одним менеджером. Вложенные PM определяют, какие задачи добавляются в рабочее задание на основе расписания. В приведенном выше месячном / годовом примере ежемесячные и годовые PM могут быть сгруппированы в одну PM. Когда наступает срок ежемесячного PM, вложенный PM выпускает только ежемесячные дубли. Точно так же, когда наступает срок ежегодного PM, вложенный PM выпускает как ежемесячные, так и годовые задачи.

Вложенная функциональность PM предполагает, что организация включает в себя все действия и задачи, начиная с более частых циклов и заканчивая менее частыми циклами. Например, ежемесячные задачи включаются в каждый годовой PM.

Как работает Nested PM?

При настройке вложенных PM каждое действие PM считается множителем самого низкого цикла PM. Давайте посмотрим на пример PM с привязкой к времени. В этом примере еженедельная PM - это самый короткий цикл PM, поэтому у него есть код вложенности N1, который является нашим корневым PM . . Недельный цикл становится основой, на которой строятся все остальные PM. Поскольку в году 52 недели, годовой PM имеет множитель 52.

PM CycleNumber of WeeksMultiplier Weekly 11 Ежемесячно 44 Ежеквартально 1313 Ежегодно 5252 5 лет после полудня 260260 (52 недели х 5 лет)

Вот пример на счетчике:

PM CycleNumber of Weeks Вложенный код 250 часов PM 1N1 500 часов после полудня 2N2 10:00 PM 4N3 2000 час. 8N4 10000 ч. 40Н5

В этом примере 250-часовой PM является корневым PM N1. Все остальное становится множителем этого. Это простая математика…!

Пример из реального мира - по времени

Допустим, у вас есть оборудование со следующим циклом PM:

PM CycleTasksNesting Code Еженедельно 4 задачиN1 Ежемесячно Еженедельные задачи + 2 дополнительных ежемесячных задачиN2 Ежеквартально Ежемесячные задачи + 4 дополнительных задачиN3 Ежегодно Ежеквартальные задания + 2 дополнительных годовых задания N4

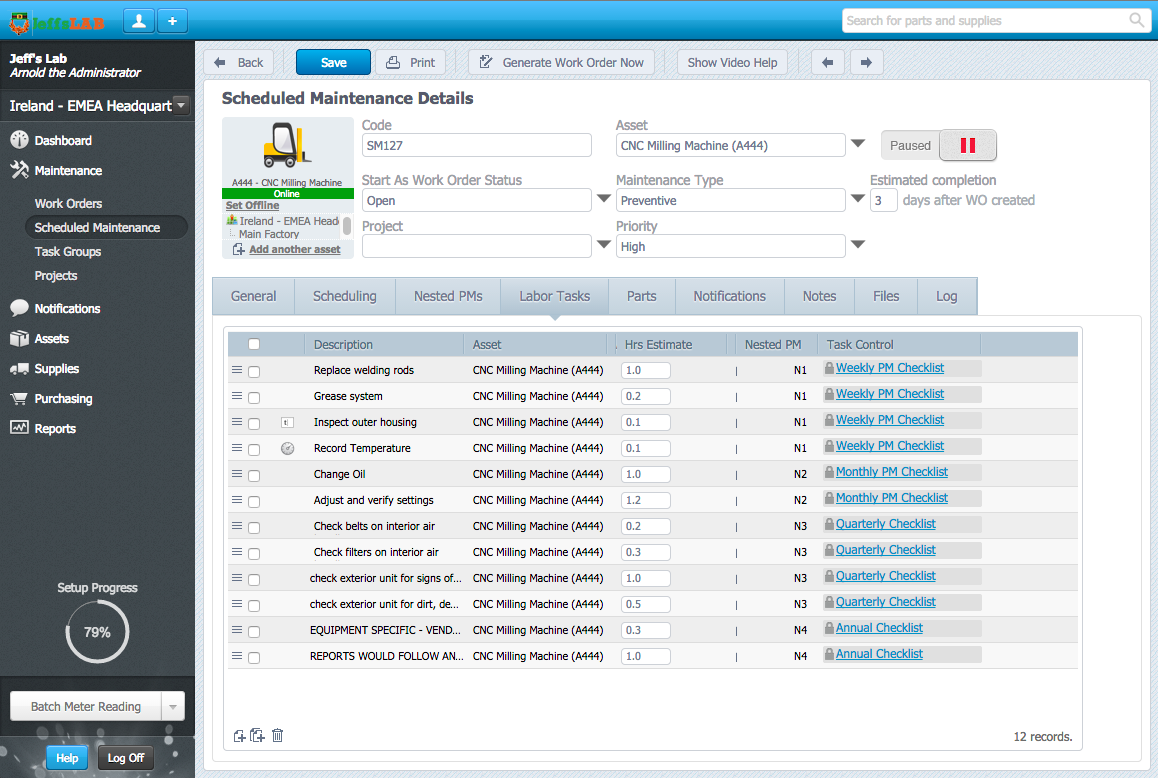

Настройка раскроя выглядит следующим образом:

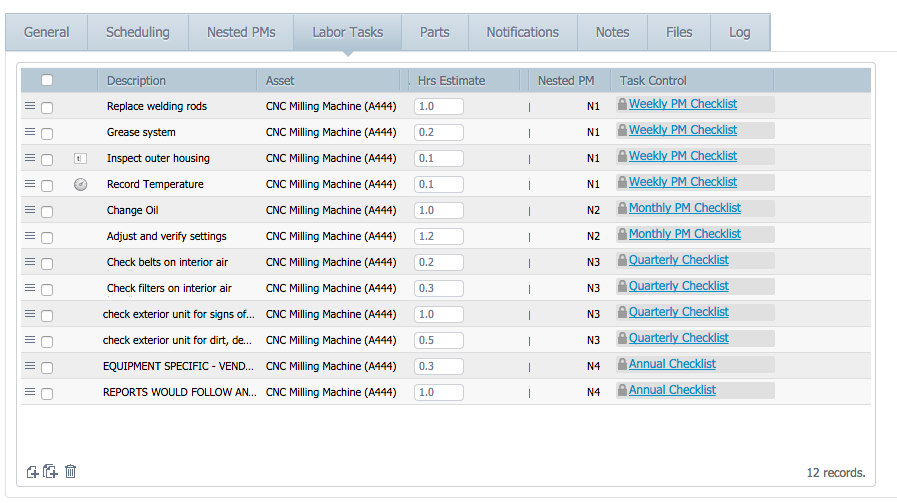

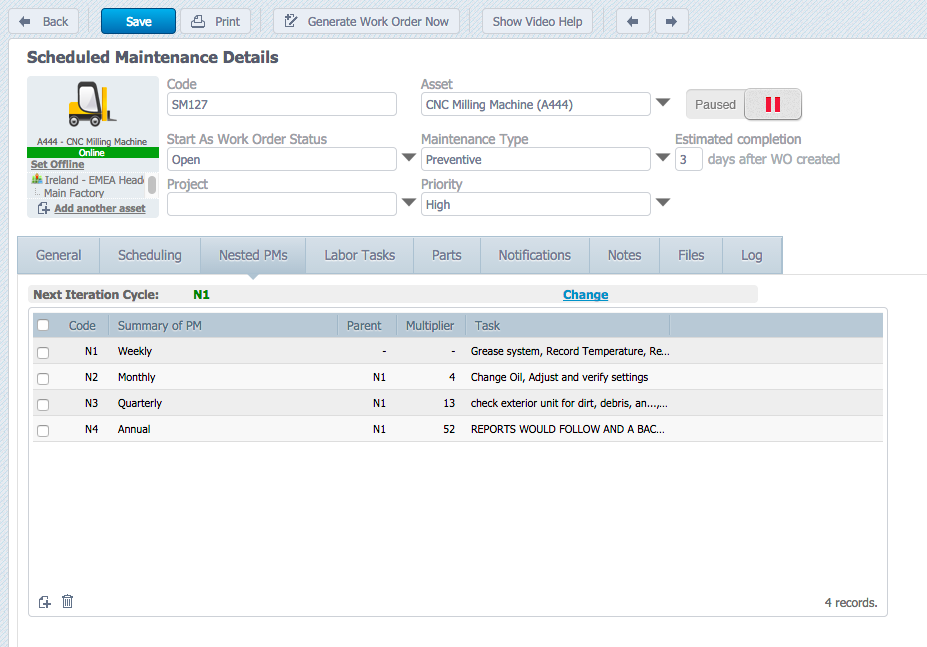

Например, во время ежегодного PM вы выполняете целые еженедельные, ежемесячные и ежеквартальные группы задач, а также несколько дополнительных годовых задач. Диспетчер задач будет выглядеть следующим образом:

Вы можете получить доступ к документации по написанию отчетов в разделе часто задаваемых вопросов службы поддержки.

Как я могу получить доступ к функциям вложенного PM в моей CMMS?

Новая функция вложенного PM входит в стандартную комплектацию корпоративного пакета CMMS. Если у вас уже есть корпоративная CMMS, вы заметите новую вкладку «Вложенный PM» во время планового обслуживания. Не каждый PM является вложенным PM, поэтому вы можете игнорировать вложенную вкладку PM, если вы создаете традиционный, не вложенный PM.

Если у вас нет корпоративной CMMS, вы можете обновить свою CMMS сегодня, нажав зеленую кнопку обновления. Обновление также откроет некоторые другие отличные корпоративные функции, такие как ротация ресурсов, составитель отчетов, многосайтовый режим и наш API.

На что следует обратить внимание:

  1. Если вы следуете правилу обслуживания 10%, то вы должны установить срок оплаты на 10% от корневого цикла. Если вы этого не сделаете, более частые PM могут опаздывать. Например, предположим, что вы объединяете ежемесячный и квартальный отчет вместе и завершаете ежеквартальное PM через 8 дней после срока, ежеквартальное PM подчиняется правилу 10%, но ежемесячные задачи выполняются с опозданием на 5 дней.
  2. Что происходит, если интервалы не совпадают? Например, вы заполняете еженедельное PM каждые 7 дней и ежемесячное PM каждого месяца 1-го числа. Невозможно совместить неделю с месяцем, когда календарные месяцы могут состоять из 28 - 31 дня. Чтобы решить эту проблему, вы устанавливаете свой ежемесячный интервал на 28 дней, и два PM легко выстроятся в линию.

Техническое обслуживание и ремонт оборудования

  1. Вложенный класс С#
  2. Вложенный и внутренний класс Java
  3. Вложенный статический класс Java
  4. Семейство PIC18 поддерживает автономные периферийные задачи
  5. Что ваши задачи по PM действительно влияют на вашу стратегию ухода за активами?
  6. Задачи отображения Verilog
  7. Автоматизация цепочки поставок:видение, которое становится реальностью
  8. Универсальный компенсатор соответствия адаптируется к ряду задач робота
  9. Программировать роботов — дело человека, решать проблемы — божественно
  10. Как выбрать проект для автоматизации
