Аудит вашего превентивного расписания обслуживания для максимизации эффективности команды
Райан Робинсон выступил на трансформацию своей программы обслуживания оборудования. Как менеджер цеха оптового выращивателя деревьев в Орегоне, он хотел сократить поломки и подстричь трудовые затраты, утяжелив свой превентивный график обслуживания (PM). Препятствие? Гора папок — сотни их, хроникующие 70 лет данных обслуживания.
«Невозможно было выявить тренды или построить эффективное расписание, когда вся информация погребена в бумажных стопках», объясняет Райан. «Мы теряли время и продуктивность».
Его путь иллюстрирует общую проблему: программа обслуживания так же сильна, как её расписание. Перепланирование сливает бюджеты и создает избыточную работу; недо-планирование повышает частоты отказов и режет выход. Найти сладкую точку сложно, особенно когда команда застряла в менталитете business-as-usual.
Эта статья дает вам проверенную структуру для аудита вашего PM расписания, определения, делаете ли вы правильную работу в правильное время, и корректировки вашего плана для максимального воздействия.
Что такое программа обслуживания оборудования?
В своей основе программа обслуживания оборудования держит активы безопасными, надежными и продуктивными. Она балансирует бюджетные ограничения, производственные цели и ограниченные трудовые часы. Цель — выделить ресурсы на наиболее ценную работу в оптимальный момент, продлевая жизнь активов при минимизации отходов.
Мировой класс программа никогда не покоится на статическом PM календаре. Активы стареют, операционные условия меняются, и бюджеты флуктуируют. Непрерывный сбор данных позволяет измерять, как ваше расписание влияет на производительность, делая регулярные аудиты необходимыми для удаления неэффективностей и адаптации к эволюционирующим обстоятельствам.
Что такое аудит превентивного обслуживания?
Аудит PM оценивает, являются ли ваши задачи обслуживания:
- Правильными активностями, которые действительно улучшают доступность, производительность и безопасность?
- Происходящими на правильной частоте для раннего улавливания отказов без ненужной работы?
- Исполняющимися способом, минимизирующим риск и максимизирующим трудовые и капитальные инвестиции?
Отвечая на эти вопросы, вы можете перестроить ваше расписание для построения топ-уровневой программы обслуживания.
Какие PM задачи вы должны аудировать?

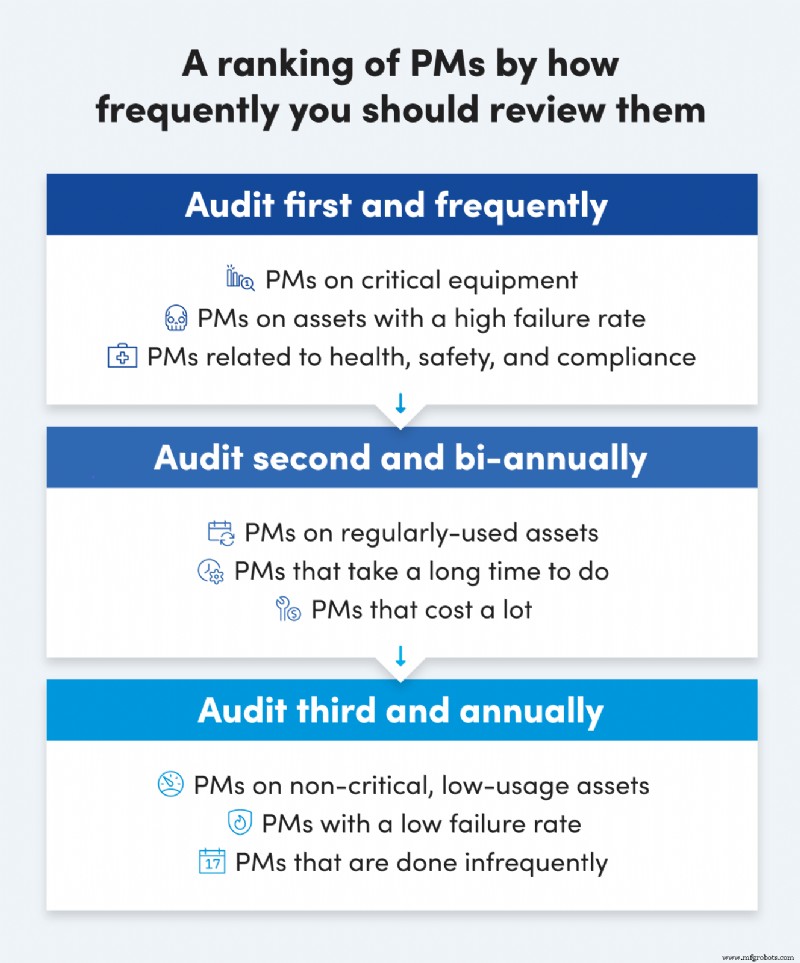

Большинство программ обслуживания генерируют более 2200 PM нарядов-заказов ежегодно. Аудит каждого отдельного нерационален. Начните с компонентов, которые важны больше всего:
- Критические активы, движущие производственный объем или безопасность продукта (например, рентгеновские машины, металлоискатели).
- Оборудование, которое часто ломается или недооценивает.
- Задачи, мандированные соответствием или регуляторными требованиями.
Фокус на этих областях дает быстрые победы и долгосрочную эффективность.
Как аудировать ваши превентивные задачи обслуживания
Частота

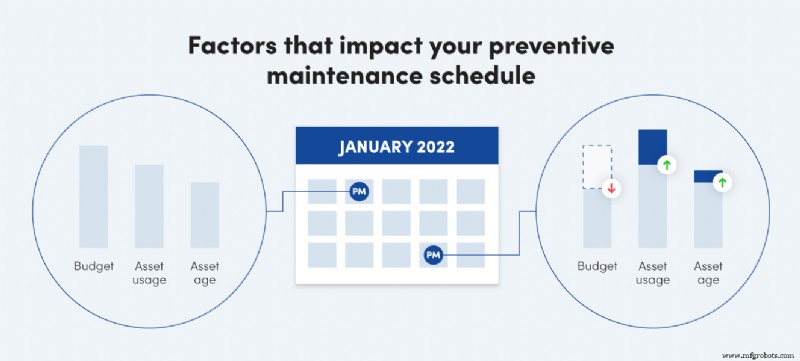

Исследуйте интервал между осмотрами и триггеры, их планирующие. Спросите: должна ли задача выполняться больше, меньше или на той же частоте? Корректировки могут драматически улучшить ROI.
- Если задача последовательно предотвращает корректирующую работу, держите интервал.
- Частые поломки между проверками предлагают сократить интервал или переключиться на usage-based триггеры.
- Нулевые находки через многие осмотры могут позволить расширить интервал и сократить труд.
Критичность оборудования
Понимание критичности помогает приоритизировать ремонты, распределять техников и решать, добавлять ли запасную мощность в пиковые сезоны.
- Приоритизируйте высококритичные машины, когда ресурсы ограничены.
- Адресуйте пропущенные PM на критических активах первыми, чтобы избежать дорогостоящих простоев.
Используйте нижеуказанный шаблон скоринга для оценки критичности.
Специализация
Оцените уровень навыка, требуемый для каждой задачи:
- Требует ли задача специализированный навык?
- Сколько техников обладают этим навыком?
- Нужен ли вам внешний подрядчик?
Группируйте специализированные задачи в одиночные временные блоки для сокращения поездок и переинструментальных затрат.
Резервное оборудование
Используйте избыточные активы для безопасного тестирования новых стратегий. Экспериментируйте с более длинными интервалами, оператор-ведением обслуживания или сенсор-базированными триггерами на бэкап-юнитах, сохраняя готовый фоллбэк для основной машины.
Оцененное vs Фактическое время

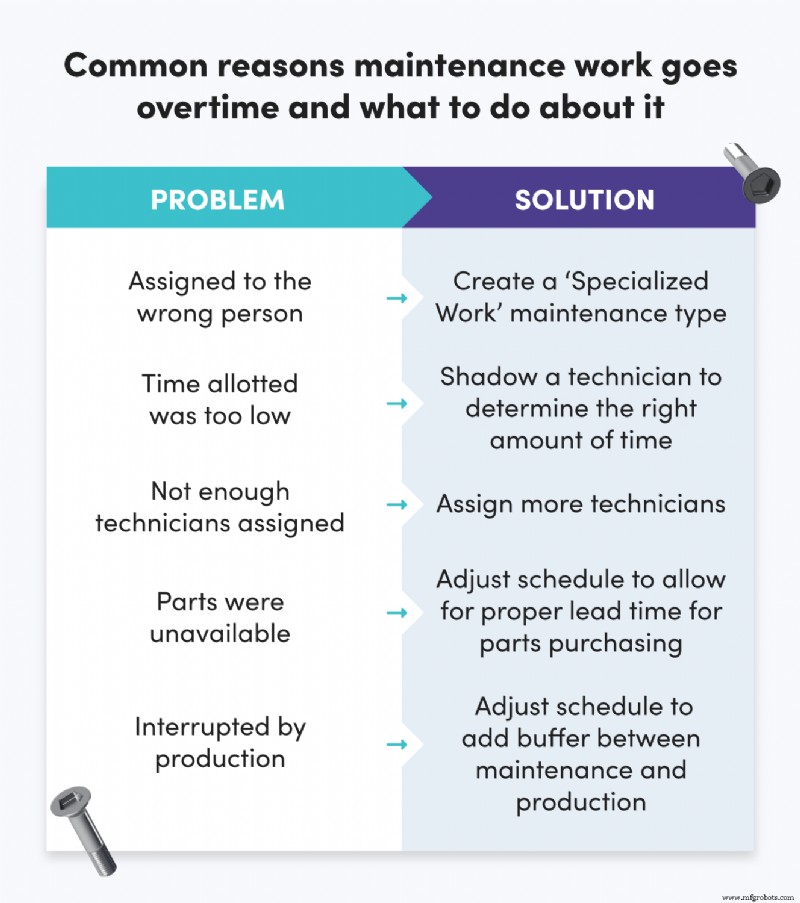

Отслеживайте PM, которые рутинно превышают оценки. Общие причины включают неправильное назначение персонала, нереалистичные временные бюджеты, недостаточный штат, дефицит частей или производственное вмешательство. Корректируйте расписания или добавляйте буферы соответственно. Теневой техников на частых задачах для захвата реалистичных времен завершения.
Режим операции
Идентифицируйте задачи, которые могут выполняться пока оборудование все еще работает. Перепланирование такой работы освобождает простой для критического обслуживания.
Воздействие отказа
Не все отказы равны. Используйте коды отказа и шаблоны FMEA для приоритизации PM, предотвращающих высоковосприимчивые отказы. Рассмотрите группировку низкого-воздействия корректирующих действий для экономии труда.
Ключевые выводы:
- Эскалируйте высоковосприимчивые отказы оперативно.
- Пакетно обрабатывайте низко-воздействия коррекции для сокращения накопленного труда.
- Мониторьте качество и производительность запуска пост-обслуживания; корректируйте если возникают проблемы.
Скоринговый кард аудита превентивного обслуживания
| Критерий скоринга | Скор (1-10) |
|---|---|
| Фоллоу-ап задачи, созданные после этой задачи | |
| Критичность оборудования | |
| Специализация работы | |
| Доступность требуемого навыка в команде | |
| Доступность резервного оборудования | |
| Частота превышения оценочного времени завершения | |
| Пропорция задачи, выполненной пока оборудование остается операционным (10 = все пока операционно) | |
| Воздействие на здоровье актива |
Как часто вы должны аудировать ваше PM расписание?
Триггерите аудиты болевыми точками — когда команды сталкиваются с препятствиями или когда расписание чувствуется устаревшим. Джейсон Афара рекомендует аудит каждые шесть месяцев до года, в зависимости от ресурсов. Разбейте рабочую нагрузку на месячные подмножества для управляемого прогресса.
Обеспечение успешных изменений
Вовлекайте техников индивидуально и как команду для объяснения рационала и выгод любого изменения. Пост-внедрение, отслеживайте производственные расписания и наряды-заказы для новых трендов. Используйте 10 метрик обслуживания, обозначенных ранее, для оценки воздействия.
Построение оптимизированной программы обслуживания, шаг за шагом
Устойчивая программа обслуживания опирается на непрерывное улучшение. Регулярные аудиты PM гарантируют, что каждая задача добавляет ценность, имеет подходящую частоту и доставляет измеримое воздействие. Со временем расписание эволюционирует в lean, стоимоэффективную систему, полностью использующую экспертизу вашей команды и максимизирующую аптайм активов.
Техническое обслуживание и ремонт оборудования
- Бесшовный ремонт промышленной электроники: быстрый, надежный сервис без лишних усилий
- Western Container принимает гибкий eMaint CMMS для повышения производственной эффективности
- Обеспечьте безопасность и эффективность с комплексными чек-листами инспекций
- Освоение плановых остановок завода: полное руководство для команд ТО и операций
- Cutting Edge Countertops повышает эффективность с интеграцией eMaint
- Водкаст: Создание эффективных планов заданий обслуживания с Джефом Шайвером
- Автоматизированная оценка производительности рентгеновского детектора — повысьте точность и соответствие с…
- Biorigin внедряет eMaint CMMS для оптимизации отслеживания производства
- Дэрил У. Кригер назначен вице-президентом по производству и операциям в Winnebago Industries
- Технологии Cat®: революция в эффективности и безопасности строительства
